<legend id="h4sia"></legend><samp id="h4sia"></samp>
<sup id="h4sia"></sup>
<mark id="h4sia"><del id="h4sia"></del></mark>

<p id="h4sia"><td id="h4sia"></td></p><track id="h4sia"></track>

<delect id="h4sia"></delect>
  • <input id="h4sia"><address id="h4sia"></address>

    <menuitem id="h4sia"></menuitem>

    1. <blockquote id="h4sia"><rt id="h4sia"></rt></blockquote>
      <wbr id="h4sia">
    2. <meter id="h4sia"></meter>

      <th id="h4sia"><center id="h4sia"><delect id="h4sia"></delect></center></th>
    3. <dl id="h4sia"></dl>
    4. <rp id="h4sia"><option id="h4sia"></option></rp>

        365游戏厅网页登录
        您当前的位置:天津长安网 > 365游戏厅网页登录 > 长安播报 > 正文
        受地铁电力管线切改施工影响
        卫津路八里台桥辅路 通行方式有变
        天津长安网 http://www.zml1980.com  2022/02/16
          【字号:

          因地铁7号线八里台站电力管线切改施工,自2月15日起,卫津路(同安道至八里台桥段)、八里台桥西侧辅路(南开大学东门至海河剧院段)部分道路交通组织发生变化。交管部门发布道路通行提示,本次施工工期历时3个月,请途经施工路段车辆及行人按照交通信号指示通行,切勿强行超车或争道抢行。

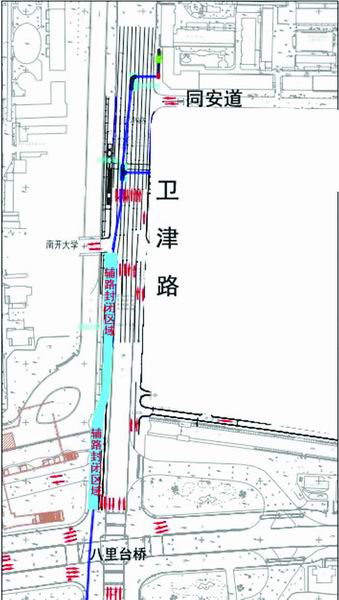

          为保障地铁建设期间周边单位、居民小区的用水用电需求,地铁车站主体施工前按规划需对各类市政管线进行统一改造。为最大限度缓解施工沿线道路的通行压力,经交管部门与地铁建设单位多次研讨,采取了分步骤逐段占用道路的施工方式,以减少施工对道路通行的影响。

          第一阶段施工区域交通组织主要变化:占用八里台桥西侧辅路(南开大学东门至复康路辅路)进行220千伏高压电力排管敷设、新建3处电力工井以及八里台立交桥局部改造施工,八里台桥西侧辅路(南开大学东门至复康路辅路)禁止机动车通行,途经机动车可由八里台主线桥及匝道桥绕行;占用卫津路(与同安道交口以北30米处)双向机动车第1车道进行新建220千伏高压电力工井挖掘施工,卫津路施工区域每单向保留3条机动车道(每单侧利用非机动车道各改造出1条机动车道)、1条非机动车道,供途经车辆通行。

          第二阶段施工区域交通组织主要变化:占用卫津路(同安道人行天桥处)西侧机动车第2、3车道进行新建220千伏高压电力工井挖掘施工。施工占用后,将部分路中隔离护栏向东平移1条车道,卫津路施工区域每单向保留3条机动车道(每单侧利用非机动车道各改造出1条机动车道)、1条非机动车道,供途经车辆通行。

          交管部门提示,施工期间,由南开大学(卫津路校门)驶出车辆禁止左转卫津路,一律右转经八里台主线桥及匝道桥绕行;由卫津路(八里台桥下桥方向)车辆禁止左转进入南开大学,车辆可由前方路口掉头进行绕行。此外,由于施工路段道路变窄,交通参与者需服从现场交警指挥并按交通信号指示通过,减速慢行(施工区域机动车限速30公里/小时)。
